La Due Date (Date d’échéance) – suivez vos engagements, pas seulement votre performance

Vos équipes livrent dans les temps. Vos métriques sont au vert. Et pourtant, vos clients vous disent que vous êtes en retard. Ça vous parle ?

C’est le paradoxe classique du Flow Management: un ticket peut parfaitement respecter votre SLE (Service Level Expectation – Niveau de Service Attendu) et pourtant être livré après la date d’engagement promise au client. Parce que performance statistique et engagement métier, ce n’est pas la même chose.

La version 7.2 de Flow Analytics Pro introduit une fonctionnalité attendue : le suivi de la Due Date. Pas pour remplacer vos Flow Metrics actuelles, mais pour les compléter avec ce qui compte vraiment pour vos parties prenantes : tenir vos promesses.

Ce que la Due Date change concrètement

La Due Date dans Flow Analytics Pro 7.2, ce n’est pas juste un champ de plus dans vos tickets. C’est un véritable système de suivi qui s’intègre à trois niveaux.

Niveau 1 – Graphiques d’analyse de la Due Date

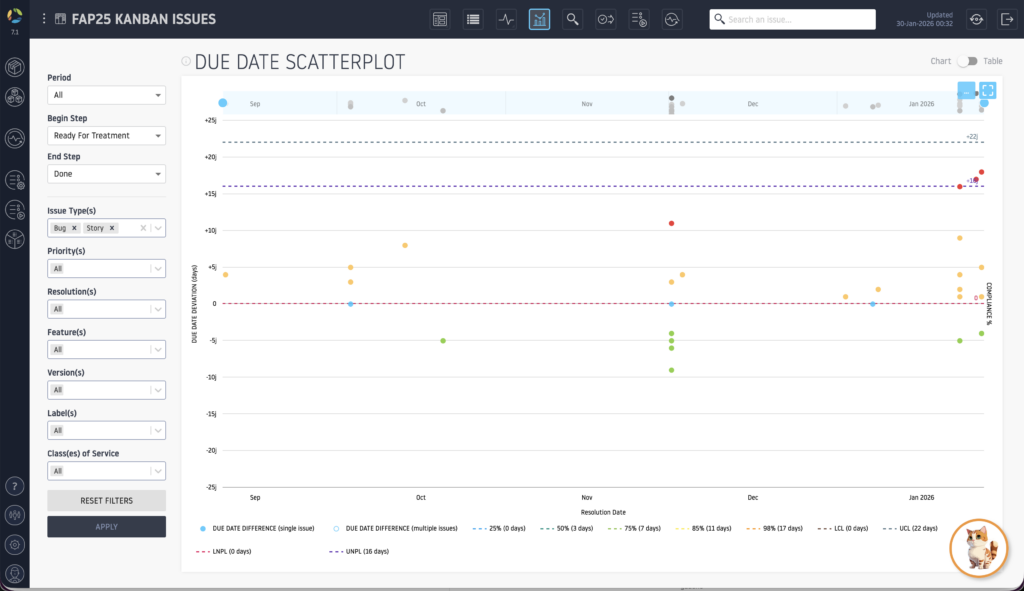

Due Date Scatterplot (Nuage de points des dates d’échéance): visualisez la distribution de vos tickets par rapport à leur date d’engagement. Chaque point représente un ticket. La ligne 0 représente les tickets ayant été livrés à la date d’échéance prévue. Ceux au-dessus de la ligne sont en retard, ceux en dessous sont en avance. En un coup d’œil, vous identifiez la situation : certains types de tickets sont-ils systématiquement livrés en retard ? Certaines périodes concentrent-elles les dépassements ?

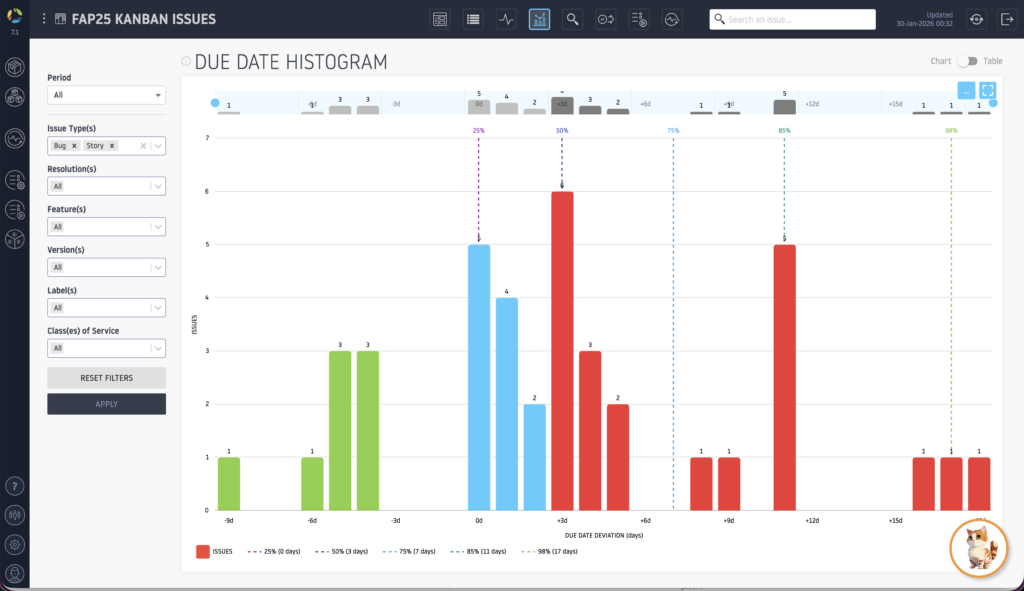

Due Date Histogram (Histogramme des Dates d’échéance) : analysez la répartition de vos écarts. Combien de tickets sont livrés avec 1 jour d’avance ? 3 jours de retard ? L’histogramme révèle si vos retards sont des accidents isolés ou un problème systémique.

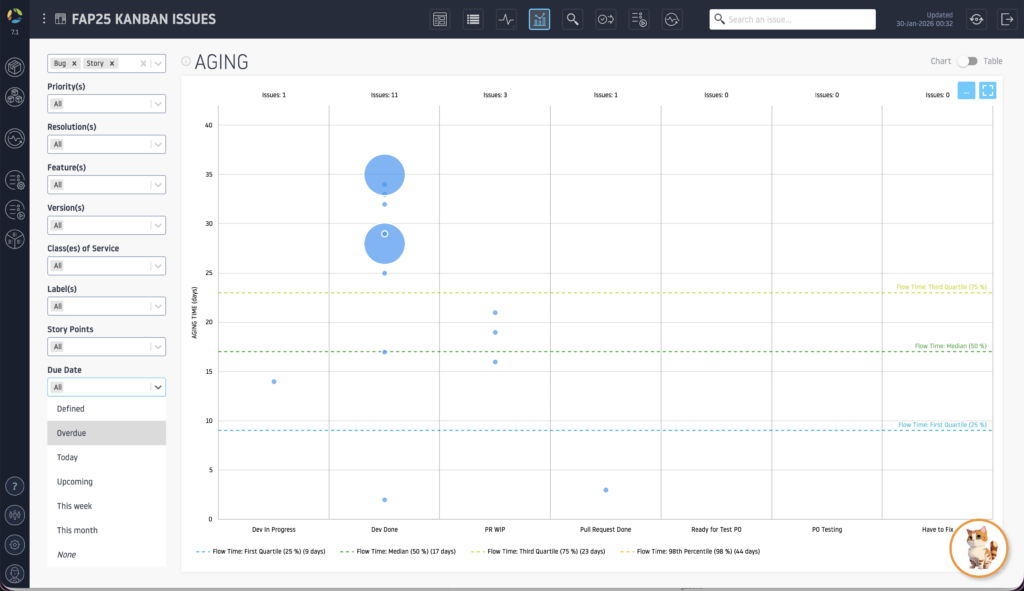

Aging Chart : Ce graphique permet de suivre le vieillissement des tickets présents dans l’encours. Le champs de filtre Due Date permet d’afficher les tickets en retard ou encore ceux à livrer dans la semaine ou dans le mois.

Niveau 2 – Une intégration au niveau de chaque ticket

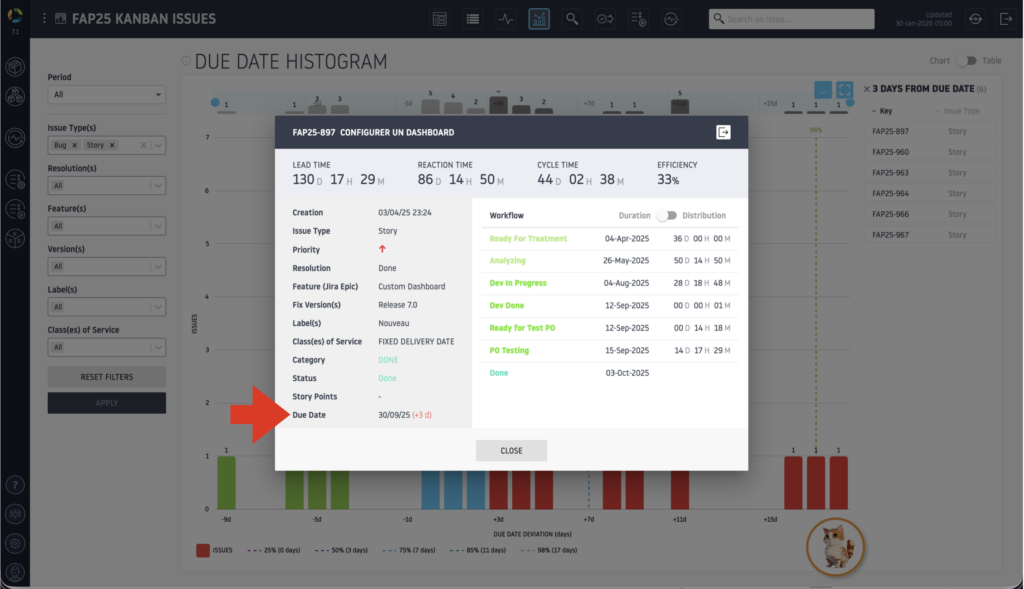

La Due Date apparaît désormais sur chaque fiche ticket, avec une indication claire du temps d’avance ou de retard. Pour un ticket en cours, FAP calcule l’écart par rapport à la date du jour. Pour un ticket terminé, c’est l’écart par rapport à la date de fin réelle qui s’affiche. Plus de calculs manuels, plus d’approximations : l’information est là, immédiate.

Niveau 3 – Un filtre dans la liste des tickets

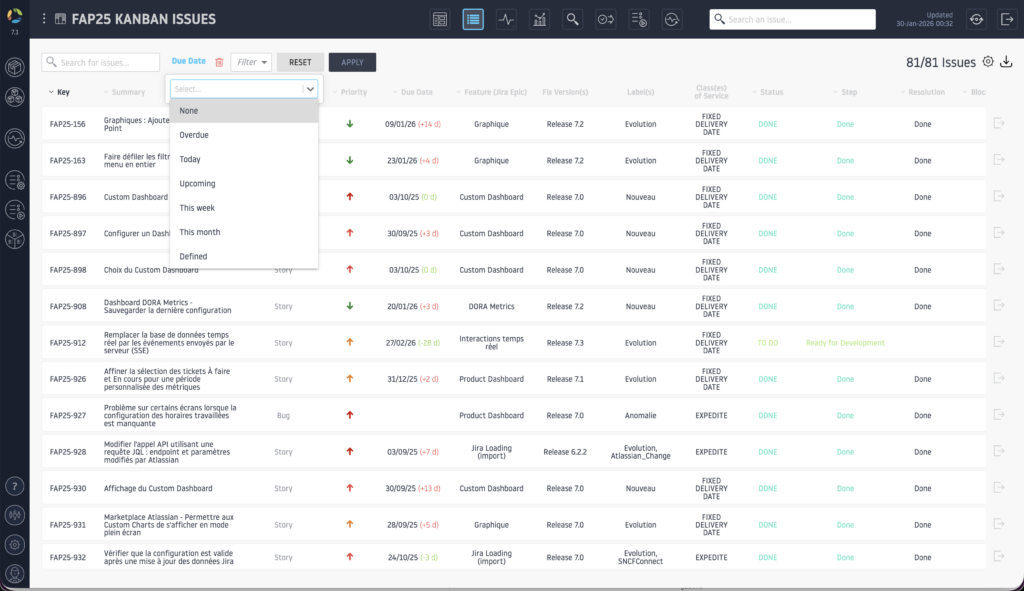

La liste des tickets intègre maintenant la Due Date comme critère de configuration et de filtrage. Vous pouvez afficher uniquement les tickets dont la Due Date approche, identifier ceux qui sont déjà en retard, ou segmenter votre backlog par horizon temporel.

Pourquoi la Due Date est essentielle

Les Flow Metrics mesurent la performance de votre système. La Due Date mesure votre capacité à tenir vos engagements. Ce n’est pas la même question, et les réponses peuvent diverger.

Prenons un exemple concret. Votre équipe a un SLE de 15 jours pour 85% des tickets traités. Un ticket créé le 1er mars avec une Due Date au 10 mars doit être livré en 9 jours calendaires. Si ce ticket est terminé le 14 mars (13 jours de Cycle Time), il :

  • Respecte votre SLE (13 jours < 15 jours au P85)
  • Est en retard de 4 jours par rapport à l’engagement client

Du point de vue des métriques, tout va bien. Du point de vue métier, vous avez manqué votre engagement. La Due Date comble cet angle mort.

Due Date, SLE et Aging : la complémentarité

Ces trois indicateurs répondent à des questions différentes. Les utiliser ensemble donne une vision complète de votre flux.

IndicateurQuestionUsage principal
SLEQuelle est ma performance système ?Établir des objectifs de performance basés sur l’historique
AgingCe ticket risque-t-il de dépasser mes standards ?Identifier les tickets en cours qui vieillissent mal
Due DateVais-je tenir mon engagement ?Piloter les promesses faites aux parties prenantes

Le SLE vous dit : « Statistiquement, votre système performe à ce niveau. »

L’Aging vous alerte : « Ce ticket vieillit et risque de dépasser vos standards de performance. »

La Due Date vous rappelle : « Vous avez pris un engagement. Êtes-vous en mesure de le tenir ? »

Un ticket peut avoir un Aging confortable par rapport à votre SLE mais être critique par rapport à sa Due Date. Inversement, un ticket sans Due Date spécifique peut vieillir sans conséquence métier immédiate. Les trois perspectives sont nécessaires pour piloter efficacement.

Alice, l’IA de Flow Analytics Pro, analyse vos Due Dates

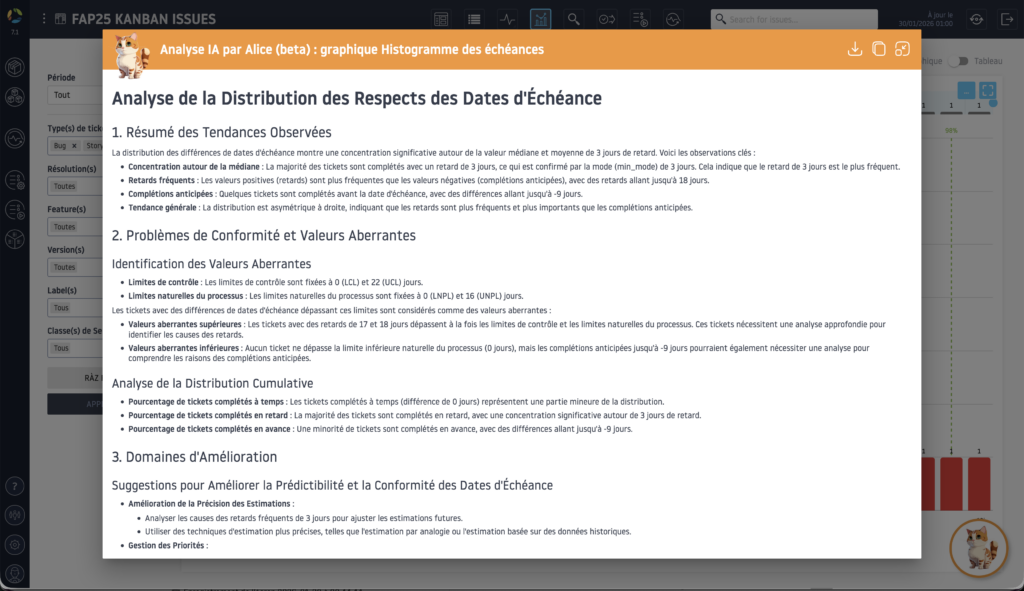

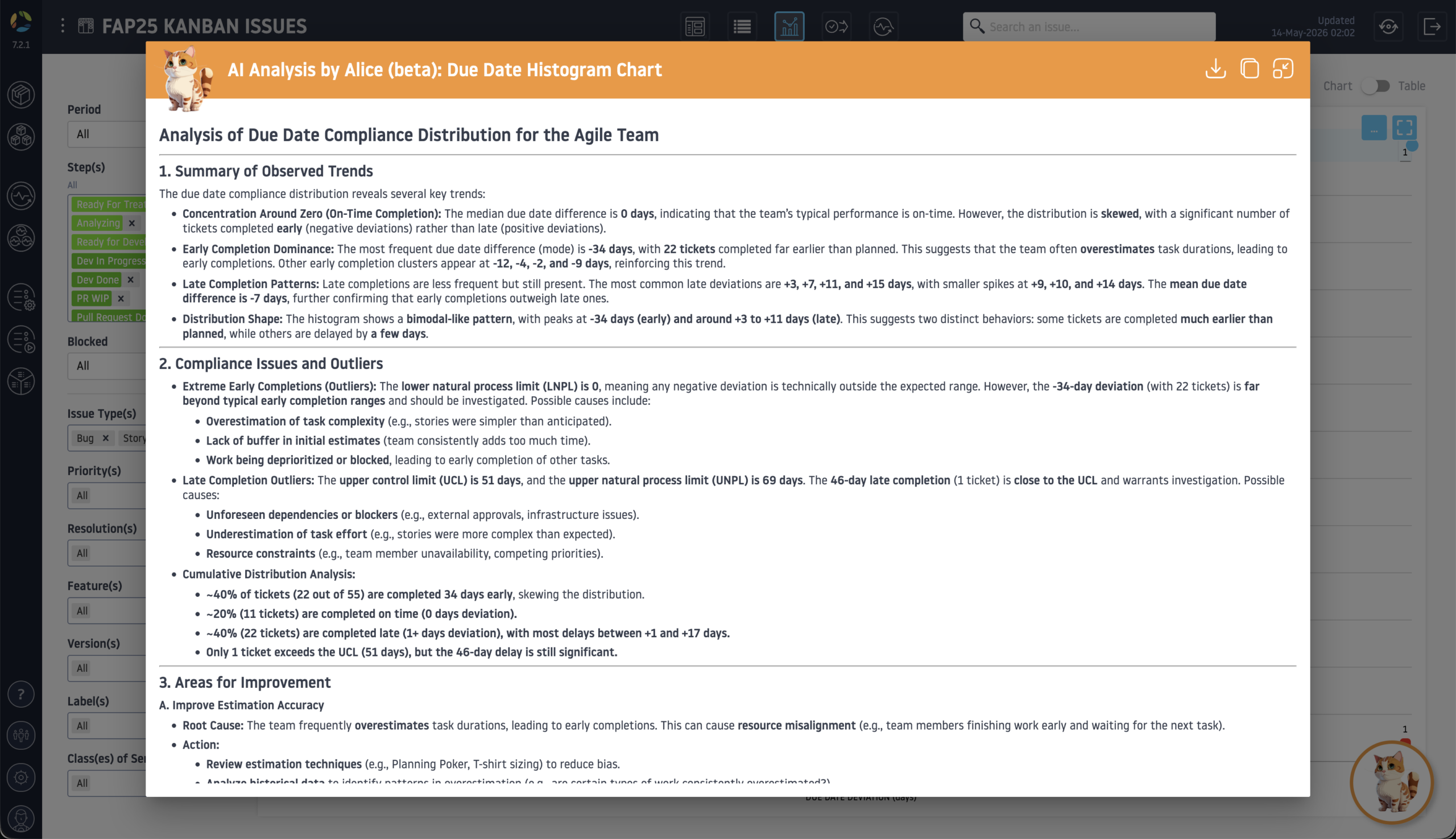

Comme pour tous les graphiques de Flow Analytics Pro, Alice, notre IA d’analyse, est capable d’interpréter vos données de Due Date. Elle peut identifier les patterns récurrents dans vos retards, détecter les types de tickets qui dépassent systématiquement leurs engagements, et proposer des pistes d’amélioration concrètes.

En combinant l’analyse de la Due Date avec les autres Flow Metrics, Alice vous aide à comprendre non seulement si vous respectez vos engagements, mais aussi pourquoi vous les manquez quand c’est le cas. Un retard est-il lié à un temps de cycle excessif ? À un démarrage tardif ? À une mauvaise estimation initiale ? Alice croise les données pour vous donner des réponses exploitables.

Cas d’usage typiques

Planification de la prochaine Version

Vous préparez une version avec une date de livraison fixée. En utilisant le Due Date Scatterplot, vous visualisez immédiatement quels tickets sont à risque. Vous pouvez alors réaffecter des ressources, négocier des périmètres, ou ajuster vos engagements avant qu’il ne soit trop tard.

Suivi des engagements contractuels

Certains tickets sont liés à des SLA (Service Level Agreement – Accord de niveau de Service) contractuels avec des pénalités. Le filtre par Due Date dans la liste des tickets vous permet d’isoler ces éléments critiques et de leur donner la priorité qu’ils méritent.

Amélioration continue

Le Due Date Histogram révèle vos tendances. Si 70% de vos tickets sont livrés en retard de 2-3 jours, cela peut signifier soit que votre équipe a une difficulté à estimer sa capacité d’engagement ou alors pire qu’elle est surchargée avec un encours supérieur à sa capacité à faire. Ce constat permet à l’équipe de mettre en place une boucle d’amélioration continue afin d’identifier les actions à mener pour tenir un engagement acceptable et réalisable.

En résumé

La Due Date dans Flow Analytics Pro 7.2 ne remplace rien. Elle ajoute une dimension essentielle à votre pilotage : celle de l’engagement. Parce que vos clients ne mesurent pas votre Cycle Time, ils mesurent si vous avez tenu votre engagement.

Avec les nouveaux graphiques Due Date Scatterplot et Due Date Histogram, l’intégration dans les fiches tickets, le Aging Chart et la liste des tickets, plus l’analyse par Alice, vous disposez maintenant de tous les outils pour piloter à la fois votre performance système et vos engagements métier.

La version 7.2 sera disponible le 06 février 2026.
